金霞产业集聚区-消费电子产业项目
新开福 • 开福要闻
2020-08-15 10:18:03

  金霞产业集聚区-消费电子产业项目

  联点领导:曹再兴

  后盾单位:区委办区人社局

  一、基本情况

  1、项目基本情况:该项目为新建标志性重点项目,项目总用地面积约2990亩,总建筑面积约255万平方米,主要建设“一核四区”,即:项目总部、主厂区、配套产业链区、员工生活区、商业服务区。项目建成后,将为长沙打造一个世界级消费类电子终端产品及装备研发、制造基地,为城北打造一个布局合理、功能齐全、宜居宜业、产城融合的现代化产业新城。

  2、业主单位简介:湖南金霞发展集团有限公司(以下简称“金霞发展集团”)成立于2017年3月23日,是区管功能类国有企业,授权长沙金霞经济开发区履行出资人职责,注册资金50亿元,法人代表范晓军。金霞发展集团作为区属功能类国有企业,按照园区发展规划,以“深耕园区、创新发展”为宗旨,助推“产业兴园”,有效整合和利用园区辖区范围内的各种资源,承担起园区城乡基础建设、组团开发、资产资本运营等功能性任务,打造具有核心竞争力和持续生命力的“国资集团”。经营范围主要包括:土地整理与开发;房地产开发经营;城乡基础设施建设及运营;产业平台建设投资及运营;军民融合产业的投资及运营;健康产业的投资及运营;建安产业的投资及运营;文化旅游资源的开发及运营;城市资源管理及运营;物业管理。

  3、项目进展:1.1 期建设:1.1 期工业厂房基础承台施工 完成 60%,完成 1.1 期综合楼和配套用房 地下室施工 56%; 配套道路建设:正进行精加工路基回填压 实及人行道回填。

  二、年度任务计划

  1、2020年年度任务: 1、完成2207亩土地拆迁工作;2、完成4条配套道路沥青路面及标线施工;3、完成1.1期综合楼及配套用房主体施工至10层,完成工业厂房20%装修施工及配套用房10%装修施工;4、完成1.2期工业厂房桩基施工。

  2、2020年下半年计划:

  7月份:完成一期场地平整以及配套道路招标;完成1.1期EPC项目招标;1.1期:142亩土地,在7月20日前实现平整交地。1-7月完成投资:183600万元。

  8月份:1.1期:建设完成工业厂房桩基施工、完成土方场地平整工作;配套道路建设,完成土方挖填及换填。预计投资:4600万元。

  9月份:1.1期:建设完成土地摘牌、启动工业厂房基础承台施工、完成综合楼和配套用房桩基施工、启动综合楼和配套用房地下室施工;配套道路建设(4条)、启动雨污管道及综合管网施工。预计投资:16800万元。

  10月份:1.1期:完成综合楼地下室施工和配套用房地下室施工;启动工业厂房主体施工;配套道路建设(4条),完成雨污管道及综合管网施工;1.2期:完成项目备案和中介服务招标(如招标代理、预算编制、勘察和监理等);启动临建设施的建设和临水临电的接入工作、施工招标工作;启动项目勘察工作。预计投资:8600万。

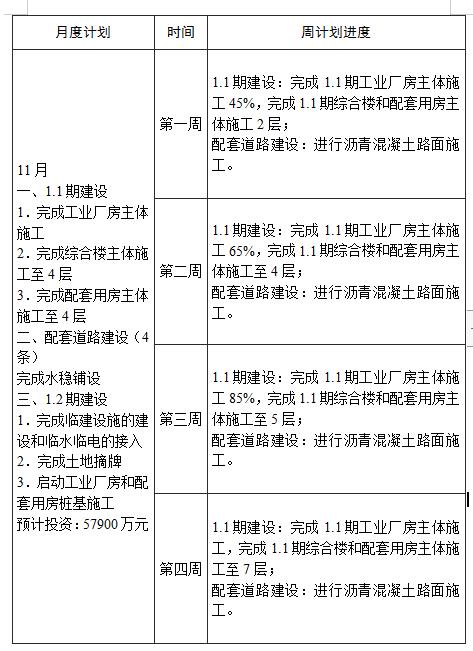

  11月份:1.1期:完成工业厂房主体施工、综合楼主体施工至4层和配套用房主体施工至4层;配套道路建设(4条),完成水稳铺设;1.2期:建设完成临建设施的建设和临水临电的接入;完成土地摘牌;启动工业厂房和配套用房桩基施工。预计投资:57900万元。

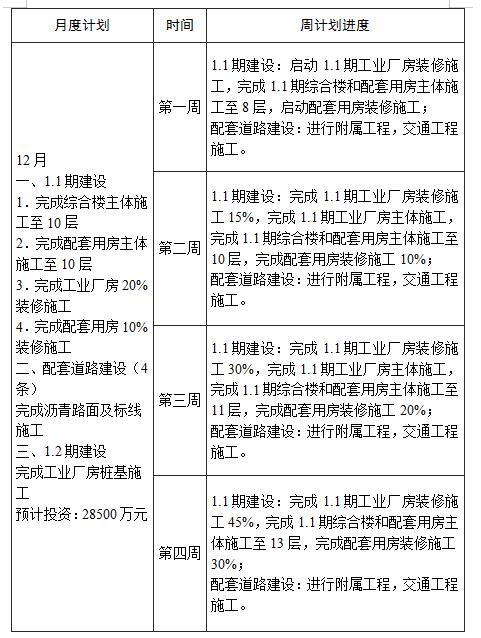

  12月份:1.1期:完成综合楼主体施工至10层和配套用房主体施工至10层;完成工业厂房20%装修施工;完成配套用房10%装修施工;配套道路建设(4条);完成沥青路面及标线施工;1.2期建设:完成工业厂房桩基施工。预计投资:28500万元。

  金霞产业集聚区-消费电子产业周计划安排表
